庫(爾勒)庫(車)高速公路建設于2008 年4 月, 是新疆首條利用亞洲開發銀行貸款建設的高速公路。庫庫高速公路全長約299.2km,全線采用雙向四車道公路標準建設。該工程位于巴州且末縣境內的新長征大橋,橋長487.5m(16 孔×30m), 總投資3300 萬元。本文對該橋的施工技術進行分析。
對橋梁施工監理質量控制的分析
俗話說“金橋、銀路、土建筑”,這反映了橋梁建造的高成本和高技術。一旦橋梁工程出現質量問題,必然會帶來巨大的經濟損失和社會影響。因此加強質量監管,將施工質量問題控制在萌芽階段是當前橋梁施工的重要經驗。根據大量公路橋梁施工監理經驗,其工作的開展主要分為以下兩大階段:
施工準備階段
在施工準備階段,相關責任方應根據工程規模組建監理部門,首先需要選取資格、職稱等均符合要求的人員擔任總監理、駐地監理等職務,并制定合理的質量控制目標;然后制定對工程關鍵環節的監控方法,一般采用抽檢方式;最后協助施工方建立完善的自檢系統。監理方面的工作原則為:實事求是,工作自主,權威可信。
施工過程階段
公路橋梁施工復雜,涉及到的工序、種類繁多,在此將其總結為基坑工程、承重結構工程、隱蔽工程、模板工程四大類。
基坑工程的監控 基坑施工需嚴格參照設計程序和國家質量標準,監理人員要重點探查基底清理和排水工作是否到位,基坑尺寸是否符合標準,基底承載力是否滿足承重要求;要在監理日記中,詳細記錄有關基底、土質、承載力等內容。
承重結構工程的監控 橋梁的承重結構主要包括樁基礎、墩臺等。首先,鉆孔樁施工應保證一次性完成,尺寸、深度需經監理工程師現場確認并簽字。此外,監理人員還要檢查泥漿質量,包括塑性指數、粘稠度、黏粒粒徑等參數。墩臺一般采用滑模形式施工,對混凝土的流動度和干硬性有較大要求,監理人員還要查看澆筑原料是否合適。橋梁的承重結構均為鋼筋混凝土,采用分段、分層、對稱施工,監理人員應注意澆筑過程是否連續, 一旦出現中斷,必須嚴格按照時間要求進行接續或清除重澆筑處理。
隱蔽工程的監控 橋梁的隱蔽工程主要有地基密實度,鋼筋結構(間距、數量、焊接和除銹處理),防水層平整度,伸縮縫預埋件規格及數量等。根據經驗,隱蔽部位施工常常會有質量不過關的情況,因此,在事前應提醒施工方認真對待,然后現場監理人員應多監督, 防止施工人員出現得過且過心理。
模板工程的監控 模板工程是混凝土澆筑的基礎, 其穩定性、尺寸誤差等直接決定了后續澆筑的質量。模板和內置鋼筋應搭配合理,尤其是在轉彎部位,更應做好銜接和密封工作,以防混凝土漿液泄漏。
對新長征大橋樁基礎施工的關鍵點監控分析
橋梁樁基礎施工包括基坑(鉆孔)、混凝土澆筑、模板安裝及拆除等,樁體是橋梁的承重結構,也是整個工程的重中之重,包含了所有的施工關鍵點。因此,本文以新長征大橋為實例進行分析。
新長征大橋基坑施工的關鍵點監控
新長征大橋基坑采用人工挖孔樁方案施工,具體方案的實施應得到監理處的審查和批準。人工挖孔環境要求無地下水或有少量地下水,否則必須首先進行排水; 要求基坑底部坐落在穩定巖層上,該項目為粉質黏土層, 經測定,承載力大于200KPa 的標準值,滿足使用要求。若達不到標準值,應進行夯實處理;該項目基坑深度設計為12m(一般不得大于15m),當坑深大于10m 時, 應采取機械通風措施。

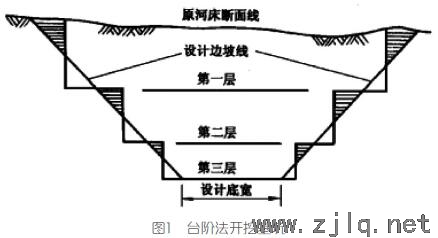

由于基坑深度較大,設計采用“臺階法”分級開挖(見圖1),坡度為1:1.5。挖孔完成后,監理部門應對孔深、孔徑、傾斜度等參數進行嚴格檢測。要求孔底無殘渣, 并利用鋼釬對孔底穩定層進行檢測。該項目基坑開挖時用到了“淺眼松動爆破”技術,監理工程師應對安全措施進行審查批準,當孔深大于5m 時要求必須采用電雷管引爆。由于爆破作業特殊,現場監理人員應隨時跟班檢查, 發現不符合爆破規程的應立即停工整頓。
新長征大橋模板工程施工的關鍵點監控

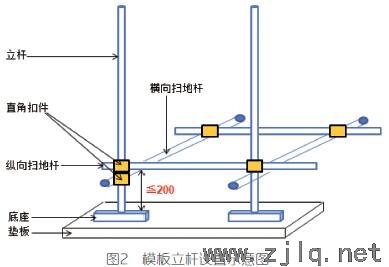

模板立桿安置關鍵點 鑒于模板工程的重要性,對立桿的安設技術要求較多,具體如下:為保證穩定性, 平臺排架必須設置縱橫向掃地桿(見圖2)。掃地桿直角連接處距離底座不得大于200mm;立桿的底層距離不得大于2000mm。相鄰立桿接頭不得在同步內,且在同步內的同一立桿兩接頭錯開距離不得大于500mm;排架立桿垂直度保證要求,該項目設置為2m 內的誤差在15mm 以下;若采用滿堂模板支架,則要求每隔四排支架從底部到頂部設置剪刀撐。監理人員發現模板設置出現錯誤, 應及時告知施工方進行修改。
底板模板安裝關鍵點 底板模板為鋼模拼接結構, 利用U 形卡連接,橫豎向設置加強桿。外模支撐點為鋼管打樁(規格為φ48),將其用扣件和加強桿連接;每根拉結螺栓應焊接止水片,該項目采用鋼板焊接,具體尺寸為50×50×5mm。鋼結構之間的連接和焊接是底板模板工程的重要質檢點,因此也是監理人員需要重點關注的地方。
剪力墻模板安裝關鍵點 該項目剪力墻橫豎設置的圍檁間距450×600mm,內墻設置φ14 螺栓,間距同圍檁(螺栓可重復利用)。剪切力模板對其垂直度和平整度精確度要求高,該項目采用焊接鋼筋對其進行位置限制。監理人員應對圍檁、螺栓等位置進行檢測,并確保各種尺寸符合要求。
頂模板和柱模安裝關鍵點 該項目頂模板采用φ48 鋼管塔設滿堂模板,立柱間距60×60mm,頂部木龍骨截面為60×100mm,且間距應小于350mm,接頭處應錯落有致。平臺板要覆蓋墻梁模,拼接縫采用膠帶紙粘貼。柱模板支立時四周應利用鋼管箍牢,鋼管柱箍間距控制在1000mm 以內,垂直度和平整度需監理人員進行現場檢測。
新長征大橋混凝土澆筑施工的關鍵點監控
混凝土澆筑質量是樁基礎施工的核心,其施工關鍵點主要包括以下幾項:該項目要求當澆筑體內無鋼筋骨架時,混凝土坍落度不得大于65mm;有鋼筋骨架時,要求數值為70mm 至90mm;該項目采用導管灌注形式,導管口設在基坑中央(注意監控坑底積水不得超過50mm),混凝土自由下落(距澆筑面保持2m,可利用重力自行搗實;若無法保持2m,則需機械搗實);混凝土澆筑應連續施工,若不可避免中斷,監理方應監督施工縫的處理,在施工縫處設置連接鋼筋。要求鋼筋總截面占到樁體截面的1%(包括鋼筋骨架截面);澆筑結束后應對混凝土進行保溫養護,將澆筑體覆蓋嚴實,并定期噴水保濕,要求在混凝土終凝后再持續噴水養護15d?;炷凉嘧⒆鳂I(yè)時,現場監理應全過程連續旁站,并做好施工記錄。
結語
橋梁樁基礎施工是整個工程的重點和難點,該過程包含了所有的施工關鍵點?;娱_挖、模板搭建、混凝土澆筑三大部分共同組成了樁基礎工程,每部分的關鍵點進行了詳細分析,監理人員應清楚每個工序的關鍵點, 在現場進行重點關注,這樣才能保證施工質量。( 來源: 《中國公路》 作者:柏金花 )
